马里昂2026年3月更换全场上水系统(A202603001)
受冬季气温剧烈变化影响,原有水帘上水系统管道出现老化、硬化及开裂现象,部分管段发生爆裂,已影响系统正常运行及降温通风效果。为保障设备稳定运行,2026年3月组织开展全场上水系统更换…
-
马里昂2026年3月更换全场老旧水帘(A202603002)
因全场部分老旧水帘出现破损、堵塞等问题,导致水流分布不均,影响矿箱内设备正常运行,同时增加漏水风险,存在一定安全隐患。为保障马里昂场地矿箱水帘系统稳定运行,现场于2026年3月组织…
-
OK州2026年2月更换全场上水系统(O202602001)
2026年2月,OK州布里斯托场地受季节性温差变化影响,原有上水系统管路出现老化、硬化及局部开裂现象,部分管段存在渗漏问题,已对水帘系统供水稳定性造成影响。冬季低温环境下,水管反复…
-
德州15MW2026年1月2个变压器3个矿箱周期性电力整改维护(cryo2026010001)
2026年1月,德州15MW场地组织开展覆盖 2个变压器、3个矿箱的周期性电力整改维护作业。本次作业共投入施工人员 4 人,累计施工周期 9 天。针对长期高负载运行下暴露出的母线松…
-
Cryo2025年11月4个变压器7矿箱周期性电力整改维护(cryo202511001)
2025年11月,Cryo 场地组织开展 4 个变压器、7 个矿箱的周期性电力整改维护作业。本次作业共投入施工人员 4 人,累计施工周期 23 天。在长期高负载运行过程中,部分母线…
-
约克汤2025年12月全场PDU周期性排查跟更换(Y202512001)
2025年12月,约克汤场地组织开展全场 PDU 周期性排查与更换作业。本次作业共涉及11个矿箱,投入施工人员2人,施工周期8天。随着矿场内 PDU 使用年限逐步接近设计寿命,部分…
-
马里昂2025年12月全场PDU周期性排查跟更换(A202512001)
2025年12月,马里昂矿场组织开展全场PDU周期性排查与更换作业,覆盖44个矿箱,由4名运维人员历时10天完成。鉴于矿场PDU整体使用年限即将达到设计寿命,本次排查与更换的主要动…
-
曼西2025年12月全场PDU周期性排查跟更换(B202512001)
2025年12月,曼西场地结合运行负载情况与用电安全要求,组织开展全场 PDU 周期性排查与更换工作。本次作业共投入施工人员7人,历时3天,覆盖12个矿箱。随着设备持续高负载运行,…
-

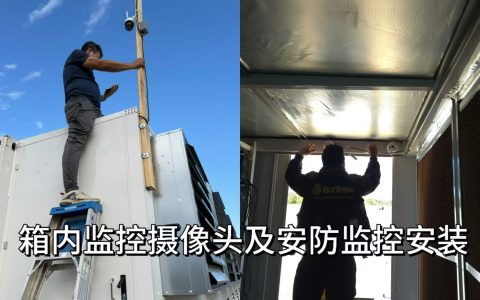

德州20mw2025年12月矿箱内安装监控设备(TYW202512002)
2025年12月,惠勒德州场地组织实施矿箱内部监控设备安装作业,共投入施工人员3人,施工周期2天,顺利完成20个矿箱的监控部署。由于部分矿箱内原有监控设备损坏,现场运行状态难以及时…
-
德州20mw2025年12月全场安防监控设备(TYW202512001)
德州20MW 2025年12月展开安防监控设备系统施工,累计投入施工人员3人,施工周期2天,施工范围覆盖场地主要通道、矿箱外部及重点区域。由于原有安防监控设备已全部损坏,无法正常使…
