Worsham2025年10月变压器水泥基座填补(WS202501006)

随着场地长期运行及雨季冲刷影响,部分变压器低压柜基座出现裂缝、松散和空隙,逐步加剧基础类隐患。一旦基座受力结构被破坏,柜体稳固性下降,且裂缝会成为雨水渗入与粉尘堆积通道,增加底部锈蚀、绝缘下降及安全事故风险。为避免问题继续扩大并影响变压器安全运行,Worsham 场地按巡检结果对 5 个低压柜基座启动专项修补。本次作业为期1天,由3名施工人员针对5个变压器低压柜基座开展本次专项修补作业。以“补齐裂缝、恢复强度、阻断渗入”为目标,确保电力基础设施处于稳固可控状态。

一、基座缝隙隐患累积需及时修复加固

随着场地长期运行与环境温湿度变化,变压器低压柜水泥基座出现缝隙、孔洞和边角破损等问题逐渐累积。此类基础缺陷不仅影响柜体受力稳定,还可能为雨水渗入、粉尘堆积及小动物侵入提供通道,进而引发柜体底部锈蚀、绝缘下降或运行异常风险。为从源头消除基础类隐患、提升低压柜运行安全与维护便利性,Worsham 工程组按巡检结果对5个变压器低压柜基座进行集中治理。本次作业以“补齐缝隙、恢复强度、优化环境”为目标,确保电力基础设施处于稳固可控状态。Worsham2025年10月变压器水泥基座填补(WS202501006)

二、清理ー填补ー找平ー复检闭环完成

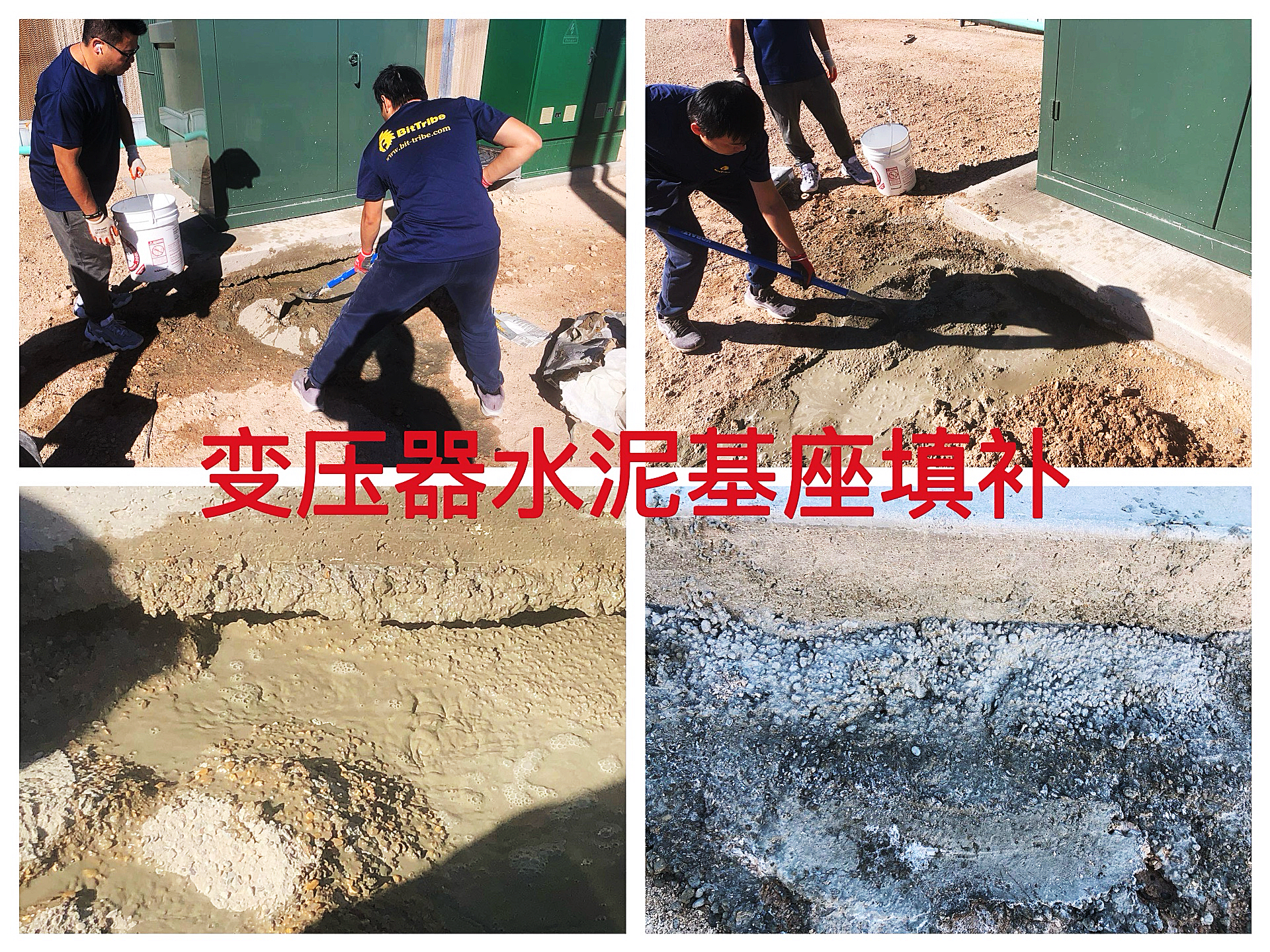

作业开始前,3名施工人员对5个低压柜基座逐一检查,确认裂缝走向、孔洞大小及松散范围,并划定修补区域。随后准备修补砂浆、填缝材料、刮刀、抹子、钢刷及清洁工具。第一步对基座表面进行彻底清理,剔除松散水泥、积灰与杂物,保证填补材料附着牢固;第二步对较深裂缝和孔洞先行分层填充,压实后再进行表层封闭;第三步对填补区域进行整体找平处理,确保基座边角顺直、受力面平整;第四步待材料初凝后进行外观与强度复检,确认无空鼓、无裂返、无遗漏。全过程同步拍照记录并更新台账,形成可追溯的修补闭环。



三、基础稳固性提升环境风险显著下降

本次缝隙填补完成后,5个变压器低压柜水泥基座结构完整性显著增强,原有裂缝、孔洞与松散边角均得到有效修复,柜体底部支撑更加稳固。基座表面恢复平整后,雨水与冷凝水渗入通道被封堵,粉尘与杂物不再易于积聚,减少了柜体底部受潮、腐蚀与绝缘下降风险。同时,缝隙被填平后避免小动物或虫害潜入,提高现场综合安全等级。从运维角度看,修补后的基础更便于日常巡检与清洁维护,降低了因基础缺陷导致的长期隐患累积概率,为低压柜长期稳定运行提供了更可靠的物理支撑与环境保障。

本次 Worsham 变压器低压柜水泥基座填补作业按计划1天完成,3名施工人员高效实现5个基座的修复加固,消除了基础结构缺陷带来的环境与安全隐患。后续运维团队将把基座完整性检查纳入常态化巡检,及时发现裂返或新缺陷并进行补强,持续提升场地电力基础设施的安全性与稳定运行能力。
