约克汤2025年3月变压器故障排查与处理:专业团队彰显实力(YYW2025030001)

       2025年3月,约克汤场地运维人员在日常巡检中敏锐发现变压器温度异常,迅速上报工程组并实施紧急通风措施,成功遏制故障蔓延风险。工程组接报后迅速响应,对C排变压器开展全面检测,发现电流严重不平衡,温升高达128℃。凭借专业手段与严谨作风,团队精准锁定故障根源,并高效完成修复作业,确保变压器安全恢复运行,充分体现专业团队在电力运维中的响应力与执行力。

一、问题突现:温度异常与初步响应

2025年3月,约克汤场地运维人员在日常巡检中发现一台变压器存在温度异常。其专业敏锐性和高度责任感促使他们迅速上报工程组,并采取临时通风措施,为后续处理争取宝贵时间。此举有效避免了事故扩大,为保障电力系统稳定运行打下坚实基础。

二、深入检测:电流不平衡揭示隐患

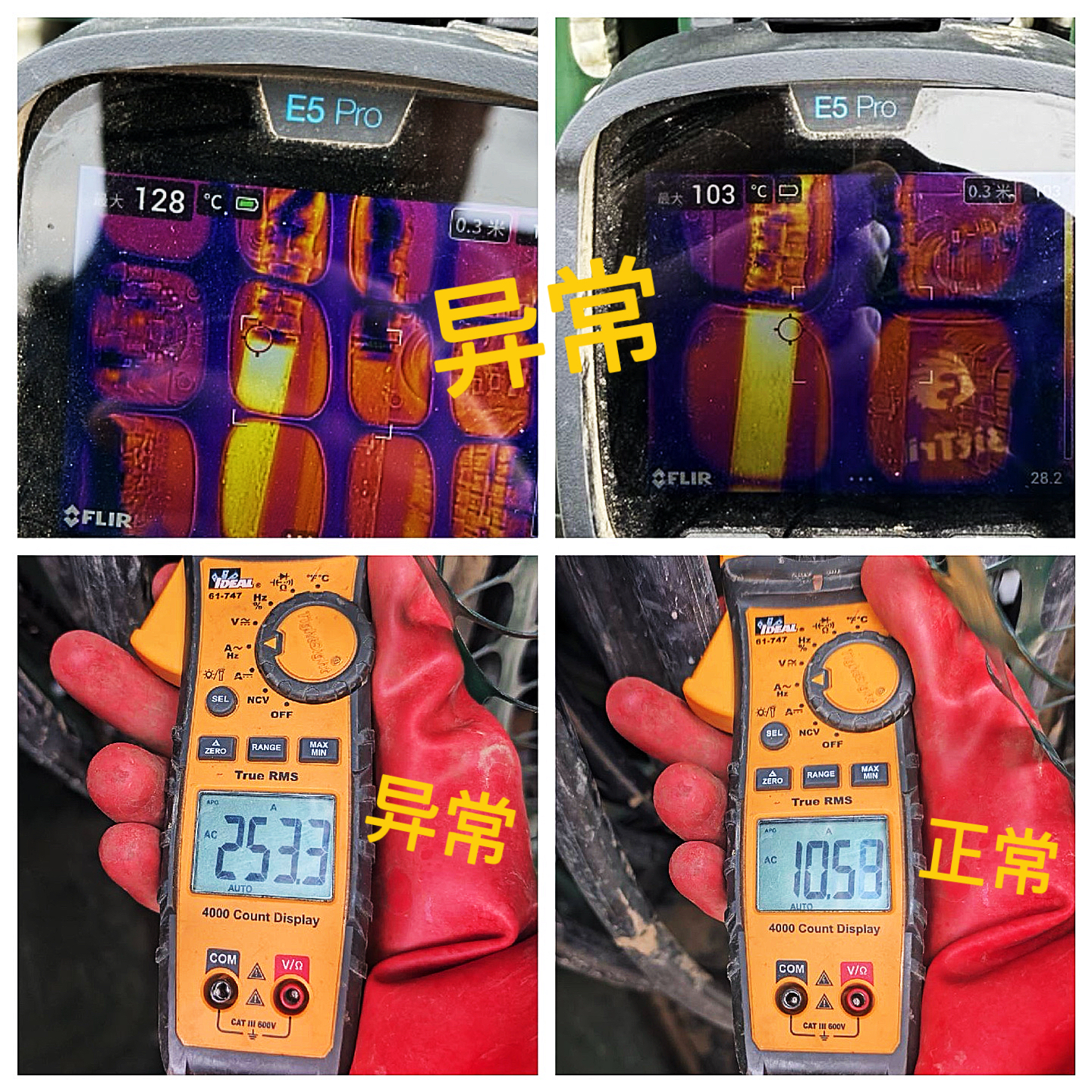

工程组接报后即展开现场排查。通过对C排变压器的全面检测,发现其存在明显电流不平衡现象,发热线头温度高达128℃。使用钳流表对A项两根铝线进行电流测量,结果分别为253.3A与10.51A,差异极大,印证了变压器存在严重运行异常。该检测为后续故障锁定提供了关键数据支撑。

约克汤2025年3月变压器故障排查与处理:专业团队彰显实力(YYW2025030001)
三、根因分析:接触电阻与氧化层双重影响

经进一步排查,工程组确认故障由两大因素引起:

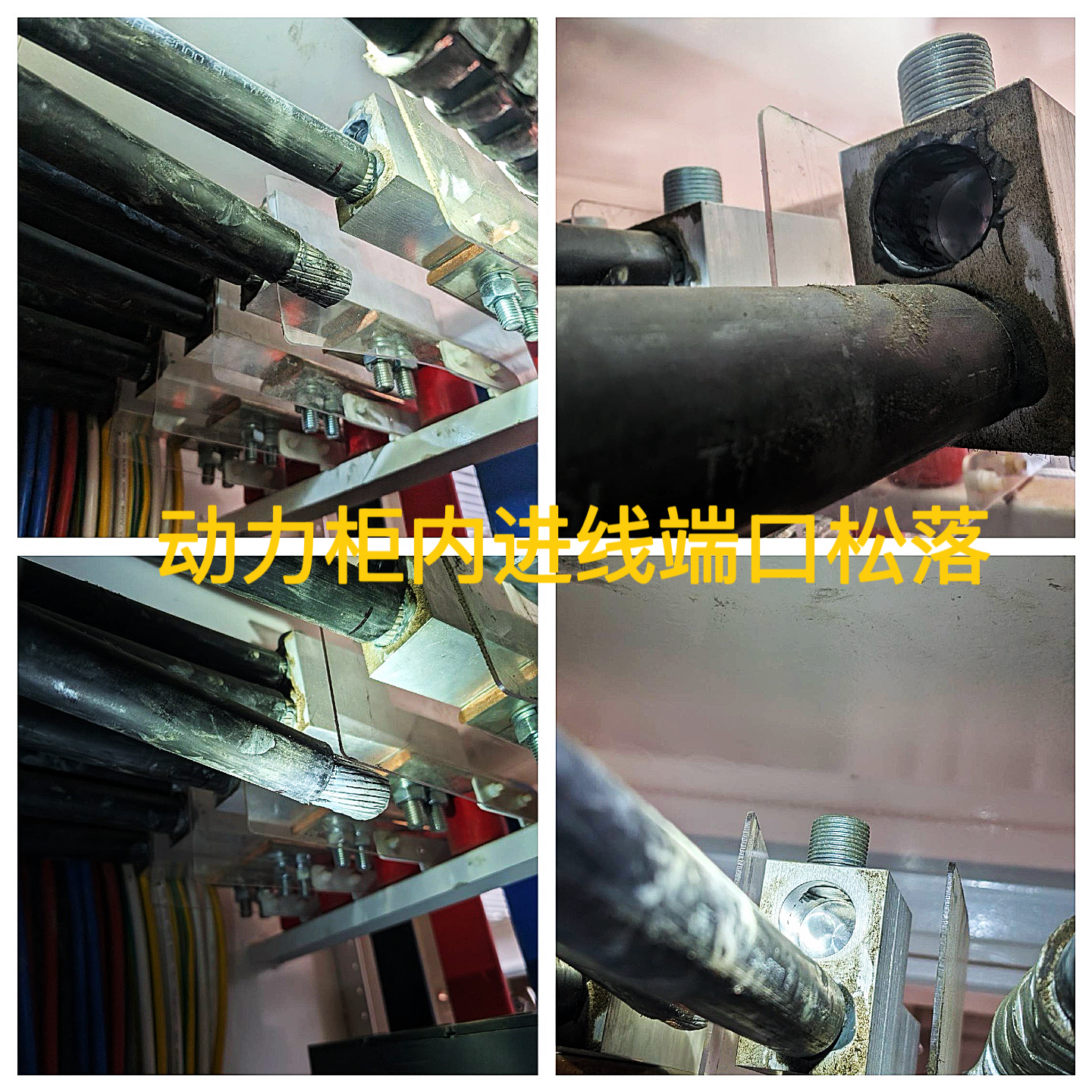

螺丝未紧固:变压器接至动力柜的进线端螺丝未拧紧,造成接触电阻增大,按照焦耳定律(Q=I²Rt),持续高电流下易发热升温,进而导致电流分布不均,引发不平衡。

接头氧化:铝线接头及动力柜接线端子存在氧化层,增加接触阻力,影响导电性,进一步加剧发热和不均流现象,同时埋下接触不良等潜在风险。约克汤2025年3月变压器故障排查与处理:专业团队彰显实力(YYW2025030001)

四、规范处理:断电、清理与紧固操作有序推进

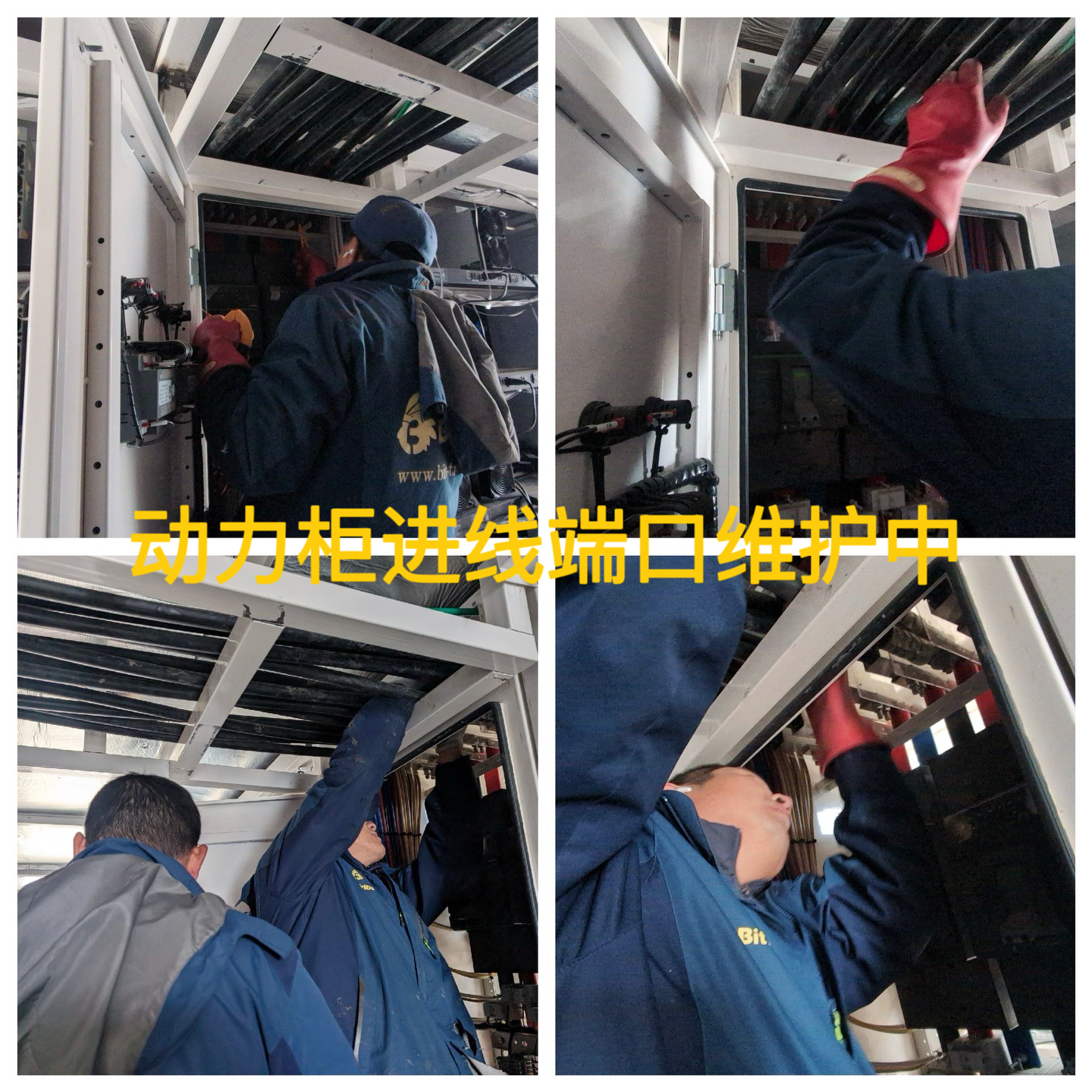

2025年3月31日12:00,团队严格执行断电操作流程。12:18完成变压器断电并确认进线不带电后,开始清理故障部位。在确保安全的前提下,工程组对铝线接头及接线端进行彻底打磨清理,并均匀涂抹抗氧化剂,提升接触稳定性。随后进行精确线位调整与螺丝紧固操作,确保每个连接点牢靠可靠。此外,还同步完成了矿箱接线端子与动力柜内部空开螺丝的排查与加固处理。约克汤2025年3月变压器故障排查与处理:专业团队彰显实力(YYW2025030001)

五、送电恢复:全流程测量确保安全

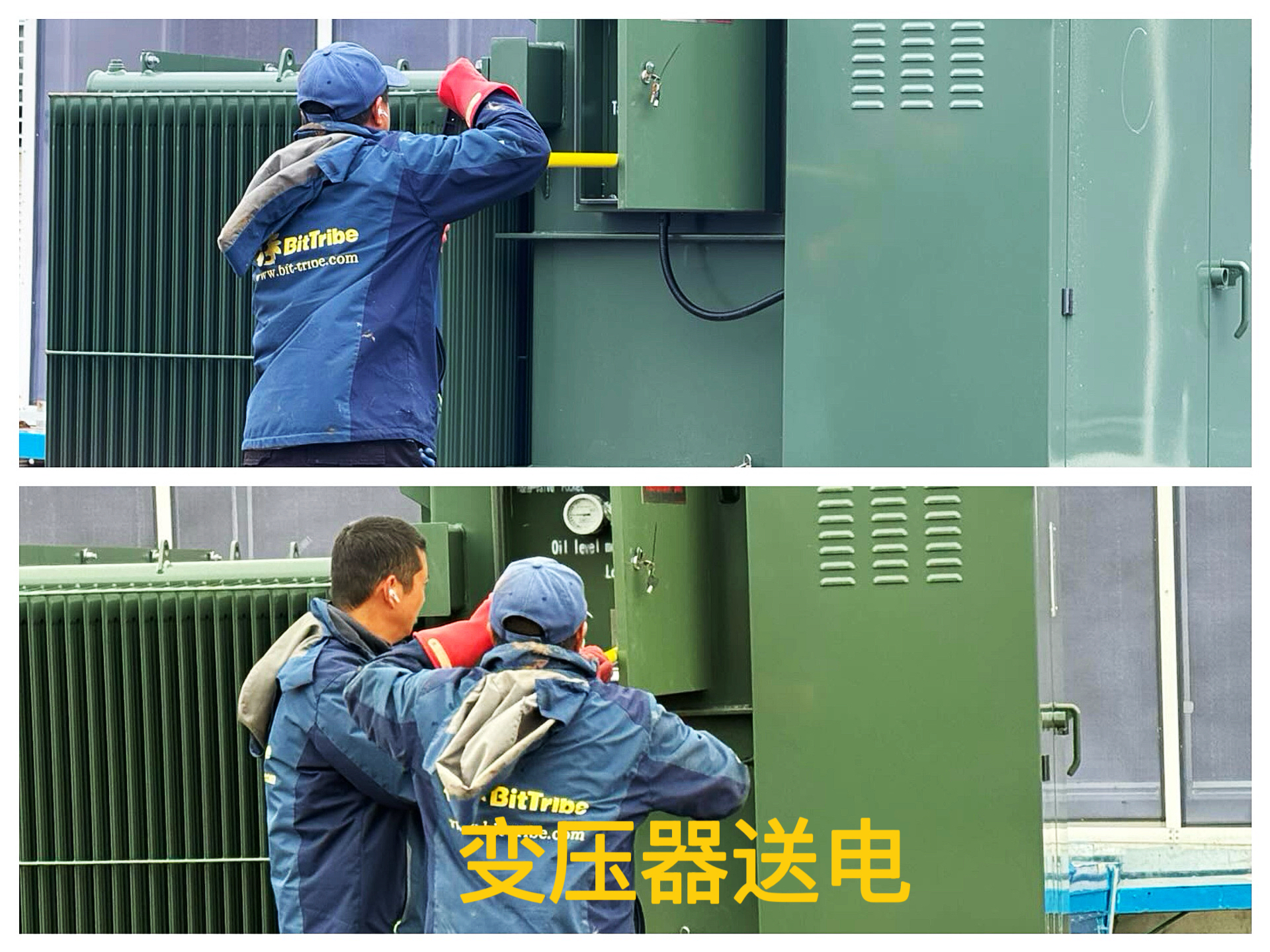

13:36,变压器完成送电。工程组对三相电压、电流进行逐项测量,确认设备运行正常后,于13:39和13:42分别对C1与C2矿箱进行由大至小顺序送电。14:15完成C3矿箱通网,14:40再次测量确认变压器电压电流与动力柜电表及设备运行状态一致,标志着本次故障处理圆满结束。约克汤2025年3月变压器故障排查与处理:专业团队彰显实力(YYW2025030001)

六、经验总结:提前排查与制度建设至关重要
  • 此次变压器故障凸显出运行初期全面复检的重要性。新场地在正式运行三个月后,应进行一次系统性排查,重点检查接头紧固情况及接触部位的氧化情况,从源头防范因松动或接触不良引发的故障。
  • 建议采取以下预防措施:
  • 定期巡检制度化:建立电气连接点定期检查机制,尤其对关键接头进行扭矩检测和电阻测试;
  • 故障识别培训:强化运维人员的电气安全意识和故障辨识能力;
  • 安装后自查机制:设备安装完成后,组织现场自查和交叉复核,确保所有连接点达到标准。
  • 通过本次处理案例,团队展现了专业、高效、严谨的工作作风,为后续场地电力系统的安全运维树立了良好范例。
