马里昂矿场位于极端气候区域,冬季温差剧烈,气温变化频繁,夏季则面临高温严酷考验。为了保障矿机稳定运行与作业环境的安全舒适,场区配备了水帘上水系统,用于对矿箱及设备进行有效降温和通风。该系统在矿机高负载运行期间发挥着至关重要的作用,是矿场保障运营效率和设备安全的关键基础设施之一。然而,经过多个冬季的运行后,原有水帘上水系统的管道设备出现明显老化问题。由于长期承受热胀冷缩反复作用,加之原有水管材质耐寒性能较差,导致部分水管发生硬化、开裂,甚至出现爆裂,严重影响系统供水稳定性,进一步削弱降温效果,给矿场运维带来安全隐患。为此,矿场管理方决定于2025年3月正式启动一项计划性维护升级工程,项目施工由3名资深技术人员组成,为期5天,对矿场的44个矿箱全场水帘系统中存在问题的水管进行全面更换与优化,切实保障水帘系统的正常运行,提升抗寒能力,为设备提供更优运行环境。
马里昂矿场在夏季面临严峻高温挑战,原有水帘上水系统因水管老化爆裂,频繁出现漏水、堵塞等问题,导致降温效果显著下降,矿机运行温度上升,影响了设备的稳定性与工作效率。为有效解决这一问题,保障矿机在高温环境下的正常运行,矿场管理团队经过全面评估,决定对水帘上水系统水管进行全面更新与优化改造。本次改造工程不仅更换了全部老旧管材,还优化了排水结构和保温措施,提升了系统整体性能。此次升级被视为保障矿场运营稳定、提升能效管理水平的关键举措,预计将在夏季高温期显著提升矿场运行效率与安全保障能力。

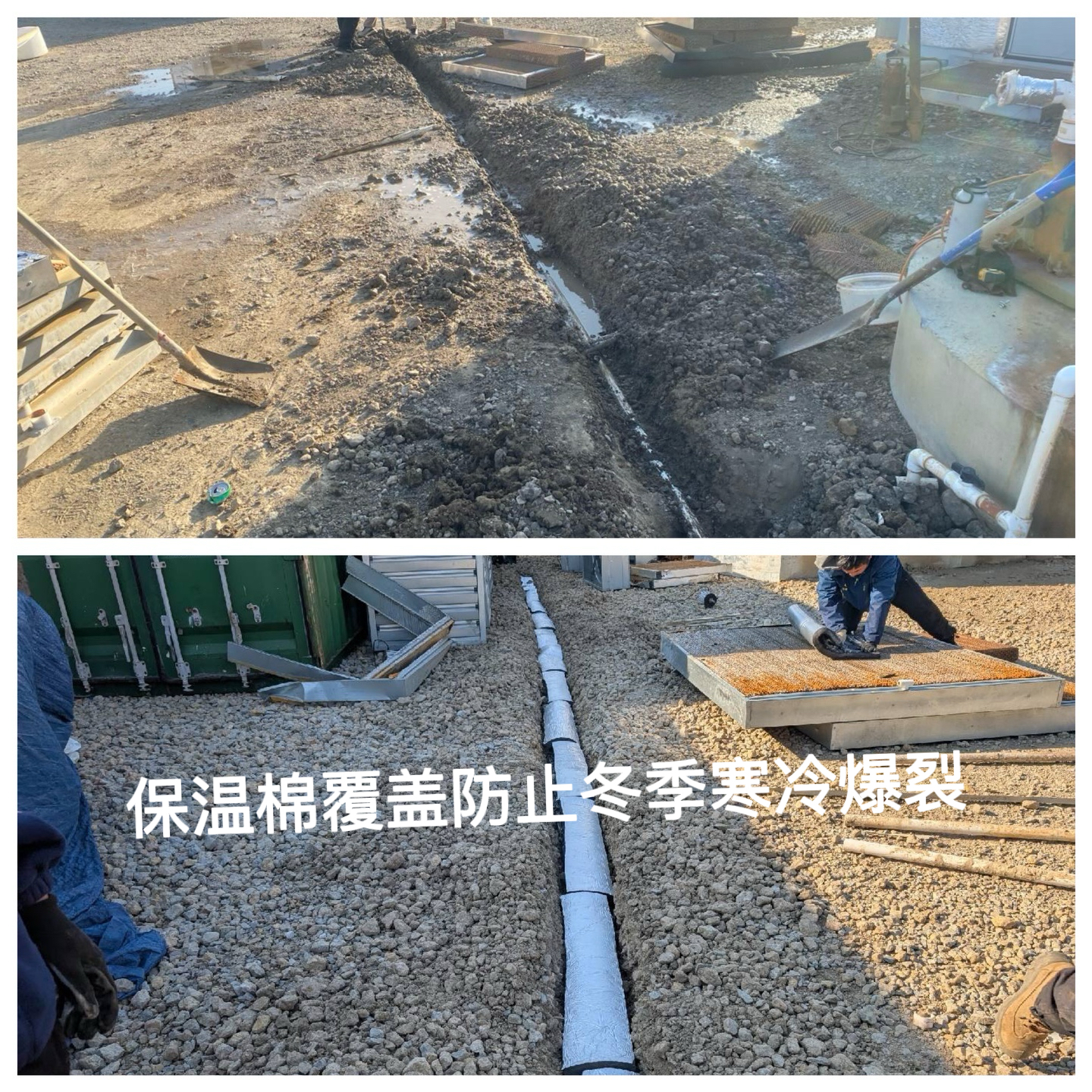

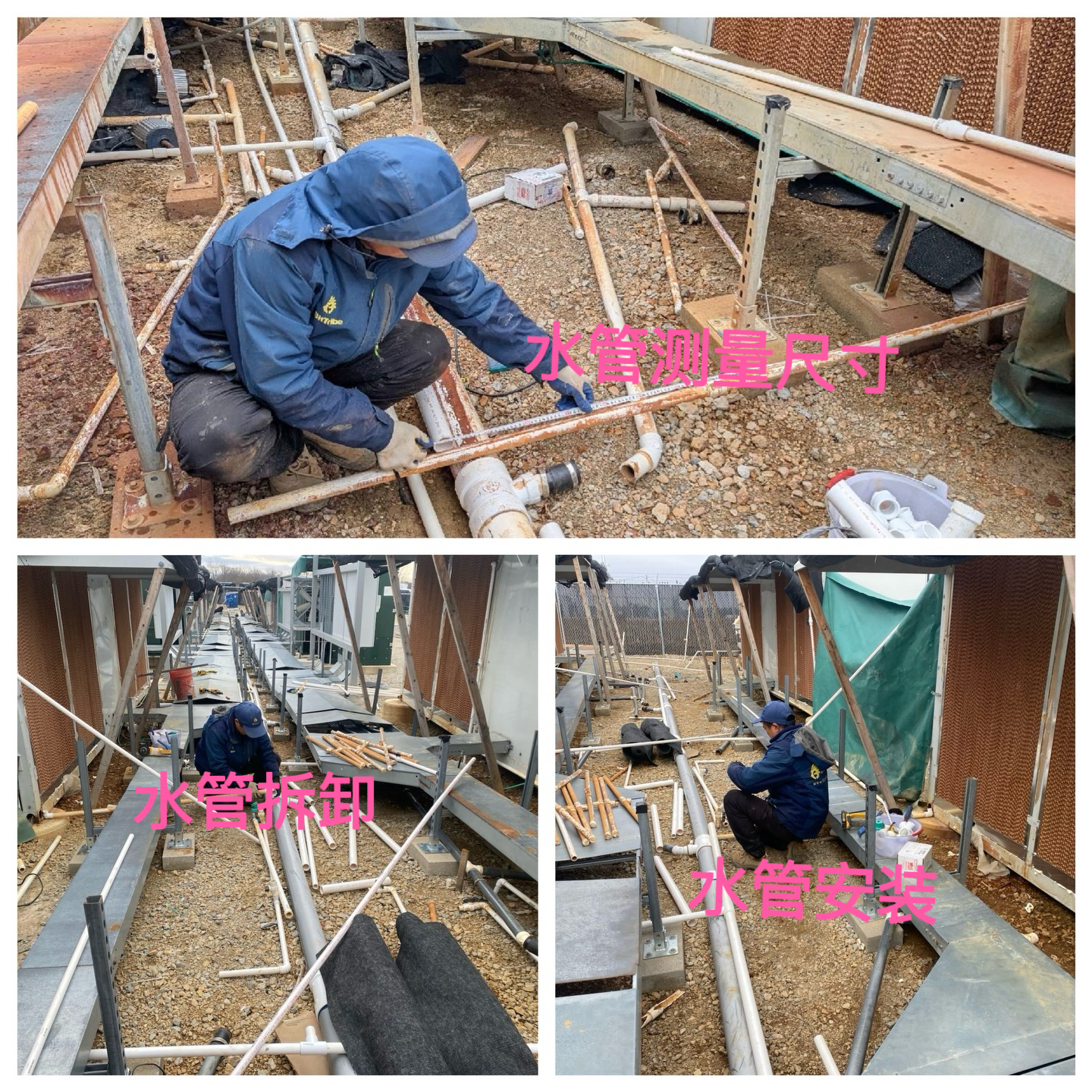

工程首日,施工人员对现场环境进行了初步检查与评估,确认原有管道的老化程度及拆除区域的结构风险,同时完成了材料、工具等物资的进场。为应对矿场低温环境下PVC管材易脆裂的特点,所有新管材统一存放于设定的加温区域,并由专人负责进行预热处理。进入第二天,施工团队分区域开始拆除旧管道。在拆除过程中,面对部分水管被嵌入墙体或结构内部的情况,技术人员采用小型手动工具进行卡扣逐一拆除,确保在不破坏墙体及周边系统的前提下顺利完成旧管的移除。对于破损严重或拆除难度大的管段,采取局部切割和定点拉出等精细化方式,有效保障了结构完整性。第三至第四天为安装与调试阶段。施工人员按计划依次完成主供水管、支管、转接头及阀门等关键部位的安装。新更换的管材为耐寒型PVC加厚管,具备更高的抗低温、抗紫外线性能,能够有效应对矿场极端气候条件。在关键裸露管段及温差区域,额外加装了保温材料进行包裹,降低温差带来的热应力影响。同时,在系统低位集水点和末端安装了快速排水阀门,提升了排水效率,为冬季停用后的排水清空提供了保障,避免了因残水结冰引起的二次爆裂问题。
经5天集中施工,目前矿场水帘上水系统管道已全部更换完毕,并通过全系统压力测试和供水功能测试,水帘运行恢复正常。更换后的系统表现稳定,供水均匀,整体运行效率提升显著。尤其在近期低温天气中,新安装的管道无结冰、胀裂等现象出现,充分验证了新材料与保温设计的实用性与可靠性。技术人员巡检反馈显示,管路密封性能优异,管件连接严密,符合设计预期。
此次马里昂矿场水帘上水系统水管更换工程,不仅有效解决了长期困扰矿场运营的老化问题,更为夏季高温期间的系统高效运行打下了坚实基础。通过系统优化与技术升级,矿场整体环境舒适性、安全性和运行效率均得到显著提升。该工程的成功实施,也为今后类似项目提供了宝贵经验与技术参考。
